十九灣滯洪池工程進度超前 林欽榮視察力拚汛期前提升仁武防洪力

分享:

十九灣滯洪池工程進度超前 林欽榮視察力拚汛期前提升仁武防洪力

2026/01/16 16:22:36文/記者 賴君欣
十九灣滯洪池工程進度超前 林欽榮視察力拚汛期前提升仁武防洪力

因應極端氣候帶來的強降雨與颱風豪雨,高雄市政府持續強化流域防洪量能。為解決曹公新圳上游十九灣排水洪峰快速湧入下游、造成淹水風險的問題,水利局向中央爭取經費興建十九灣滯洪池及護岸工程,總經費約2億元。副市長林欽榮16日前往鳥松區十九灣滯洪池工地視察工程進度,關心施工情形,並期許團隊把握非汛期間全力趕工,讓工程在今年汛期前即可發揮實質滯洪效益,全面提升仁武地區防洪能力。

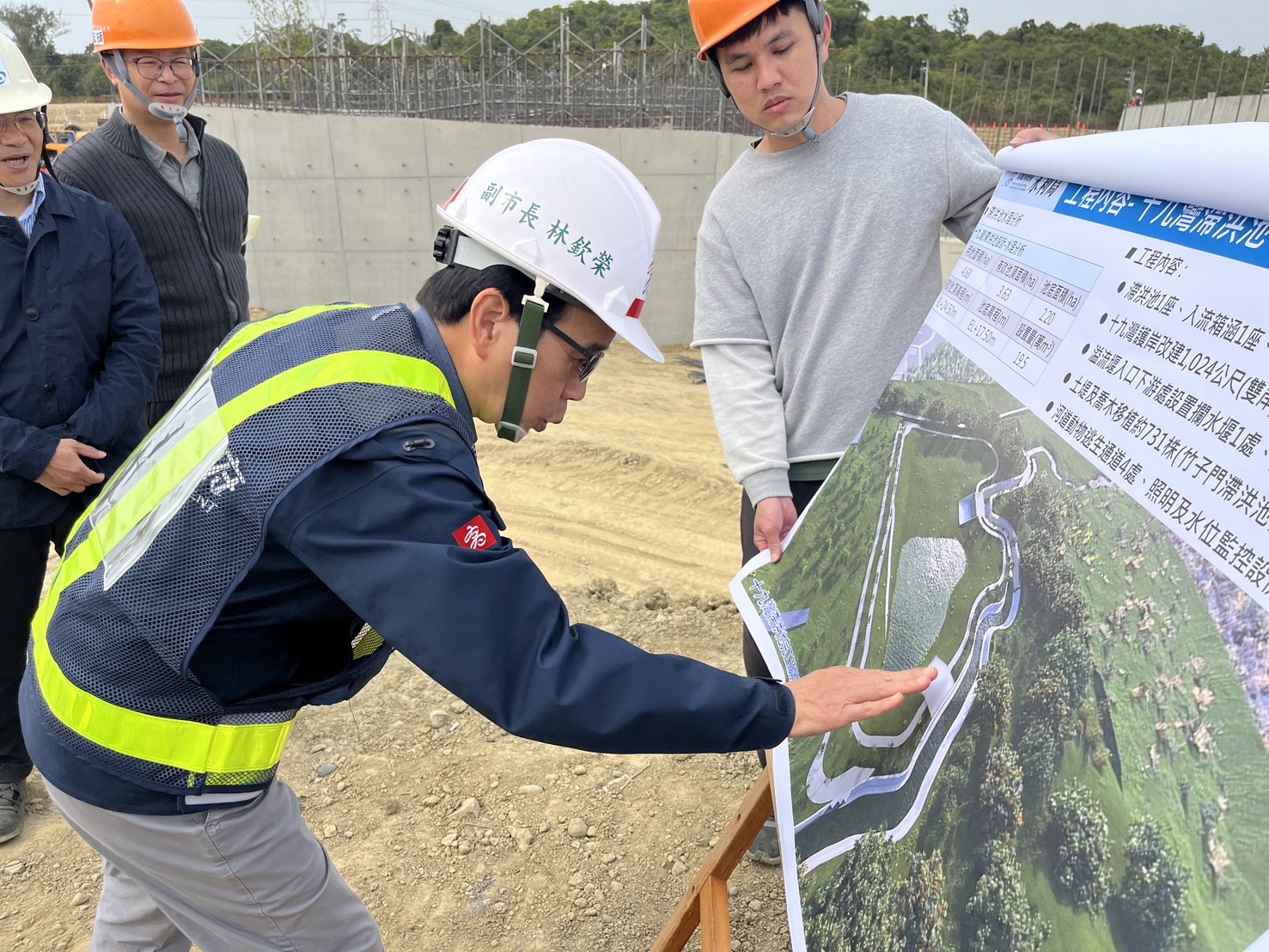

↑圖說:林欽榮副市長視察鳥松區十九灣滯洪池,期許施工團隊能在非汛期間全力趕工,增加曹公新圳上游的滯洪功能。(圖片來源:高雄市水利局提供)

水利局表示,十九灣滯洪池占地約4.68公頃,設計滯洪量達19.5萬噸,工程經費由中央全額補助2億元,已於114年7月4日開工,預計於115年12月前完工。目前施工重點包括排水護岸、箱涵等設施,滯洪池主體亦已完成開挖施作。整體工程預定進度為40.7%,實際進度已達46.09%,超前5.39%,市府正積極趕工,力求在今年汛期前先行發揮滯洪功能。

工程完工後,可有效削減曹公新圳洪峰流量,使仁武區八德東路至仁勇橋段在洪峰期間的水位最高可降低約70公分,預估可改善約125公頃的淹水問題,對仁武地區防災安全具有關鍵助益。

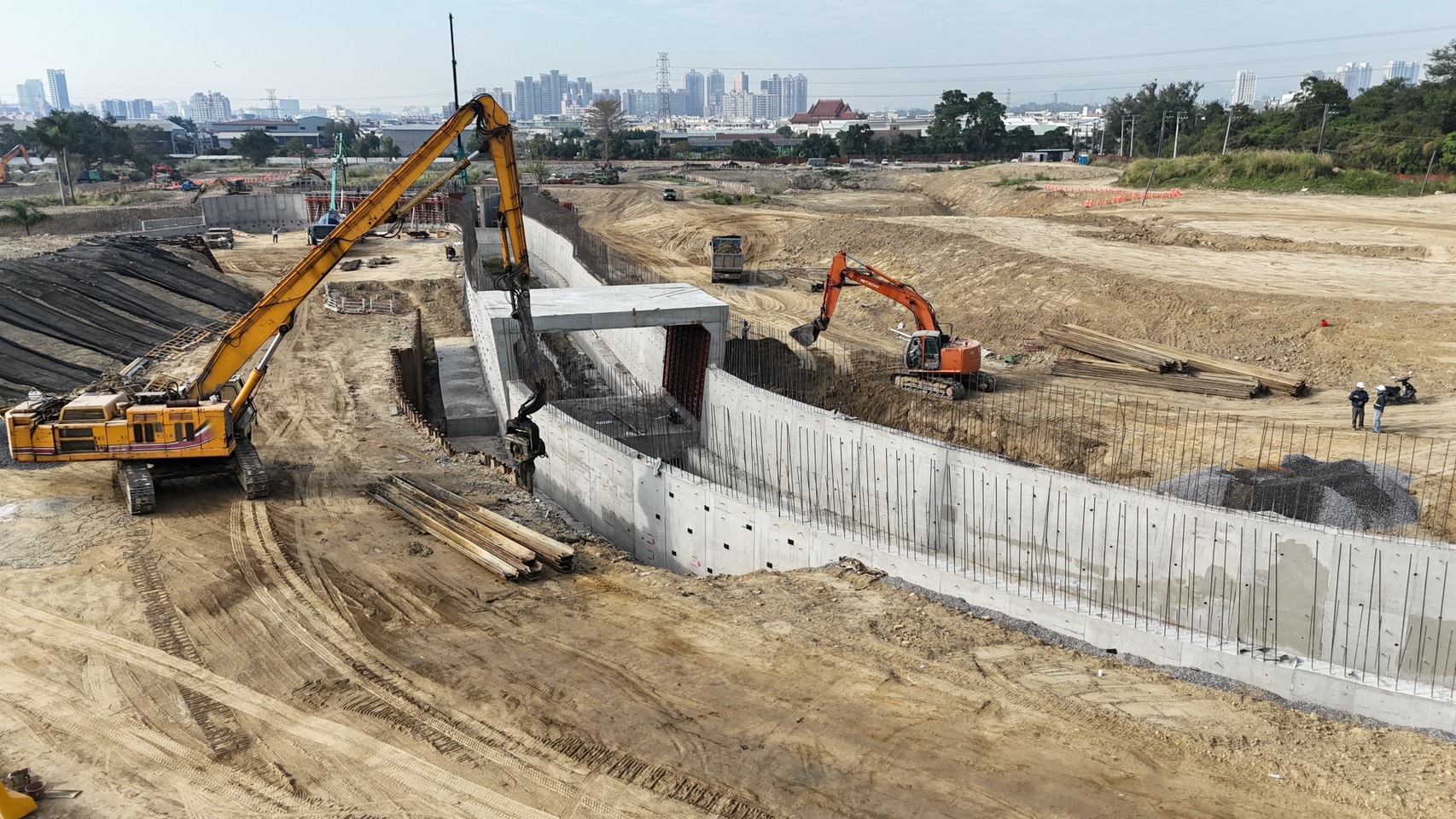

↑圖說:十九灣滯洪池採土方平衡,以築堤3公尺高之土丘方式搭配種植喬木形成緩衝綠帶,減緩生態衝擊。(圖片來源:高雄市水利局提供)

此外,十九灣滯洪池工程也兼顧生態與景觀設計,採土方平衡方式,利用築堤約3公尺高的土丘並搭配喬木植栽,形成綠色緩衝帶;既有雜木經整理破碎後與土壤拌合,提升土壤有機質,降低對環境的衝擊。河道內另設置約4處動物逃生通道,促進棲地串連,展現水利工程與生態共存的理念。

林欽榮肯定工程進度超前,並勉勵施工團隊持續加速推動,期望在汛期前發揮滯洪成效,有效紓解仁武地區淹水風險,為市民打造更安全、宜居且具防洪韌性的生活環境。
